Оформление газовых документов: порядок действий для заключения договора на газификацию

Содержание

Котельная в доме

Как известно, главное условие горения природного газа – его полное сжигание, которое происходит только при достаточном количестве кислорода. Поэтому, параметры комнаты должны быть достаточными для установки газового котла.

Наиболее подходящим местом для установки котла в частном доме может служить только, пожалуй, специальное обособленное помещение, имеющее окно с форточкой или фрамугой, дымоход, а также приливную и вытяжную вентиляцию. Для притока воздуха следует предусмотреть в нижней части двери решетку или специальный зазор, имеющий сечение не менее 0,025 м2. Для котлов, мощность которых достигает 30 кВт, таким помещением может служить и обычная кухня.

В помещении, предусмотренном для газового котла, должны обязательно быть водопровод, водоотводный трап и газосигнализатор. Последний поможет контролировать микроконцентрацию угарного газа и подавать сигнал на индивидуальную систему предупредительной сигнализации, которая в случае превышения положенного уровня перекроет подачу газа. В помещении также обязательно должна быть предусмотрена вытяжка.

Что такое техусловия на газ

Получение техусловий в организации, занимающейся подачей газа, является первым этапом газообеспечения индивидуального жилого дома, все дальнейшие работы по монтажу газопроводной магистрали проводятся на основании этого документа. Технические условия на подключение к сетям газоснабжения являются внутренним документом газоснабжающей организации и в обязательном порядке содержат следующие сведения:

  1. адресные данные объекта подключения к газопроводу;
  2. наибольший объем газоподачи в метрах кубических в час;
  3. размещение ближайшей точки врезания в магистраль;
  4. материал и размерные параметры прокладываемого газопровода (диаметр трубопровода);
  5. перечень дополнительных инженерных работ для безопасной подачи газа по магистральным газопроводам к жилищу;
  6. об обязанности заявителя оснащать индивидуальную магистраль приборами учета;
  7. перечень нормативных документов, необходимых к соблюдению при проведении монтажных работ;
  8. срок действия технических условий на газификацию. Данный показатель имеет разные значения в зависимости от объема поставляемого топлива, расположения и физических параметров магистрали (городская или деревенская местность, протяженность) и лежит в пределах от 2 до 5 лет.

Техусловия на подключение к сетям газоснабжения могут включать и другие сведения, объем документации зависит от района и может составлять от одного до трех листов.

Рис.2 ТУ на газоснабжение в частном доме – внешний вид

Технические условия на газоснабжение, что вообще из себя представляют?

Техусловия на газоснабжение частного дома (ТУ) – это официальная бумага, где отражена возможность подключения вновь построенного сооружения (частного дома, бани) к магистральной газораспределительной сети.

Является ли ТУ на газификацию частного дома обязательным и где их можно получить

Техусловия на подключение газа в частном доме являются одним из обязательных документов, необходимых при газификации объекта постройки. Причем заняться оформлением данного документа можно уже на стадии строительства дома. Для того, чтобы в дальнейшем не возникло проблем, перед подачей документов необходимо просчитать максимально возможное потребление газа. Данный расчетный показатель указывается в заявке.

Подача заявки и получение технических условий на газоснабжение производится в газовой службе, ответственной за данный участок газоснабжения магистральным газом. Как правило это Горгаз при подключении в пределах города или Облгаз (с приставкой наименования области) для загородного подключения. Например, в Московской области – Мособлгаз и т.д.

В документе отражается объем потребления газа, рекомендуемый материал трубопровода и соединений, а также последовательность согласования самого проекта по газоснабжению.

Последовательность действий для получения ТУ

Постановлением правительства Российской Федерации No1314 от 30.12.2013 прописана последовательность газификации объектов частного строительства, Первым действием как раз стоит: Получение технических условий на подключение к сетям газоснабжения.

Заказчик должен узнать, какая организация отвечает за газоснабжение в его населенном пункте. Узнать можно, например, у соседей, которые уже газифицировали свой участок. В случае отсутствия данных, запрос об ответственной газоснабжающей организации подается в администрацию района. Как правило, срок рассмотрения запроса составляет 5 дней.

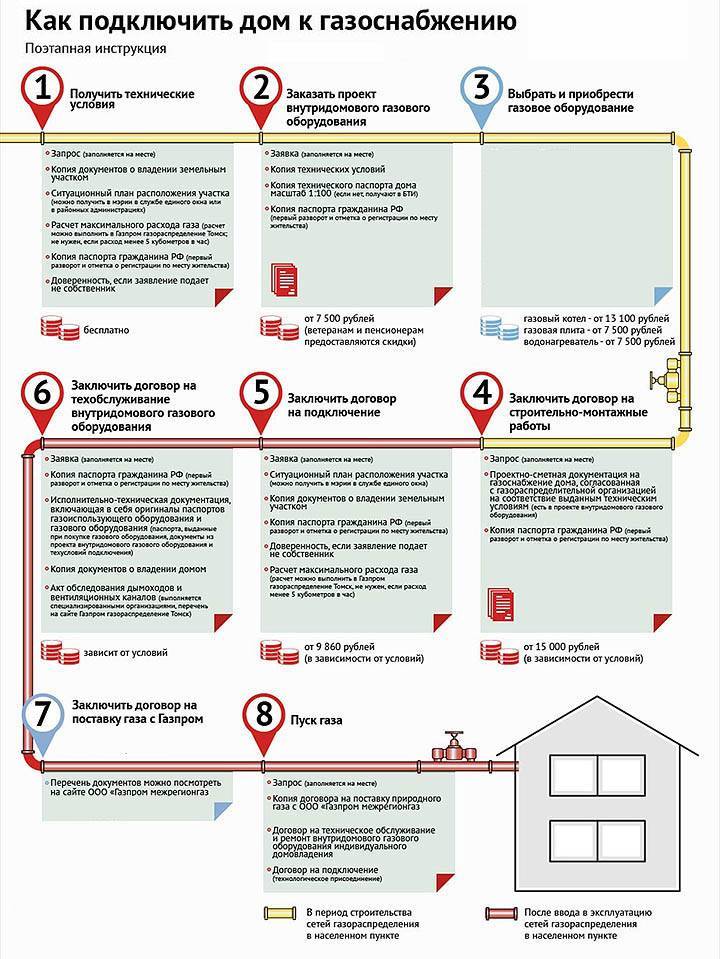

Рассмотрим этапы газификации частного дома на основании постановления 1314 Правил подключения к сетям газоснабжения.

  1. Заявление на получение тех условия для газоснабжения частного дома.
  2. Непосредственно получение ТУ на газоснабжение частного дома.
  3. При наличии технических условий на газификацию частного дома с газоснабжающей компанией заключается договор о подсоединении объекта к газовой магистрали (предварительно туда же направляется заявка со всеми данными для составление данного договора).
  4. Производятся монтажные работы.
  5. Получаем разрешение от газоснабжающей службы на ввод в эксплуатацию газопровода.
  6. Факт подключения дома актируется. В акте прописывается принадлежность имущества газовиков и заказчика.

Сроки

Как правило, при стандартном подключении газа к своему участку от близлежащей газовой магистрали с момента регистрации заявки получить техусловия на газ можно в течение 14 дней. Именно этот срок предусмотрен законодательством РФ.  Срок выдачи технических условий на газификацию может зависеть от необходимой протяженности и давления в газопроводе:

  • до 40 метров с давлением в магистрали 0,3 Бар – 1 год;
  • до 500 метров в селе и до 300 м в черте города (max давление не более 0,6 бар) – 1,5 года;
  • свыше 500 метров в населенном пункте и свыше 300 метров в черте города (max давление не более 0,6 бар) – 2 года.

Срок действия технических условий на газификацию зависит от объема поставки газа, местности и длины проектируемой магистрали. Примерно составляет 2 — 5 лет.

Возможные сложности при получении ТУ на газ

В выдаче технических условий на газификацию частного дома может быть отказано по нескольким причинам. Во-первых в случае отсутствия полного пакета документов. В данной ситуации газоснабжающая организация может потребовать донести недостающие документы. Еще одна причина в желании подключить газ к объекту, газификация которого запрещена на законодательном уровне. И последняя причина – это наличие технических причин невозможности прокладки газопровода к рассматриваемому объекту. В данной ситуации рассматривающая организация уведомляет заказчика в пятидневный срок с возвратом поданных документов на техусловия на газ. Соответственно прекращается дальнейший осмотр документов.

Стоимость технических условий

Заявление на получение технических условий на газификацию, как и сами техусловия выдаются бесплатно. Газоснабжающая организация может потребовать оплату за проведение расчетов максимального потребления газа свыше 5 м³/ч, до 5 – расчет бесплатно.

Особенности перезаключения газовых соглашений

В обновлении газового договора есть буквально 3 составляющие. Речь идет о позиции 2 сторон и технической возможности. Поставщик дает согласие на новую сделку или же отказывает в этом, если есть законные препятствия для ее подписания. Заказчик собирает документы и техническую информацию, покупает оборудование и выполняет требования насчет него.

В гражданском праве действует норма об автоматическом продлении договора, который не расторгла ни одна из сторон и который не имеет срока окончания. Истекший срок действия регулярно становится причиной для перезаключения, как и само приближение конечного момента.

В свою очередь, подвижность конъюнктуры рынка приводит к смене сторон договоров, что подразумевает потребность в обновлении документа. У квартир появляются новые владельцы, а у поставщика газа иногда меняются подразделения.

Перечень газового оборудования, подлежащего осмотру

Проверке и обслуживанию подлежат любые газовые приборы, установленные в квартире, частном и многоквартирном доме.

При этом, всё оборудование, установленное в многоквартирном доме, можно разделить на общедомовое и внутриквартирное:

  • Общедомовое: стояки до внутриквартирных кранов и приборов учёта;
  • Внутриквартирное: все газовые приборы, расположенные непосредственно в квартире.

Ранее всё оборудование в многоквартирном доме находилось под контролем Управляющей компании (УК), и эта организация отвечала как за ремонт, так и за его техобслуживание.

Договора с газовыми организациями управленцы заключали самостоятельно, без участия собственников помещений. Плата за обслуживание автоматически делилась и включалась в платёжки.

С принятием Постановления в 2013 году зона ответственности Управляющей компанании и собственников была чётка разграничена:

  1. газовые плиты, котлы и водонагреватели – частная собственность граждан, следовательно, они сами должны заключать соглашение на их обслуживание и нести ответственность за их безопасную работу;
  2. УК отвечает только за общедомовое оборудование, и договор заключается только на него.

Как оформить этот документ?

Обычно у газовых компаний есть разработанные типовые бланки подобных документов. Чаще всего, требуется документ, составленный в простой письменной форме и заверенный подписью собственника, дающего согласие. Но, в некоторых случаях может понадобиться согласие, заверенное нотариально: этот документ имеет большую силу, и является в первую очередь «подушкой» безопасности для собственника, желающего сделать газификацию.

 Что включает в себя документ?

  • У документа должен быть заголовок, например: «Согласие правообладателя (физического лица) на подключение к газопроводу»;
  • Далее, в текст вносятся данные, дающего согласие, например «Я, ФИО, проживающий по адресу, серия и номер паспорта»;
  • Следующий шаг – непосредственная дача разрешения, например «разрешаю газификацию объекта, принадлежащего мне на основании (указать правоустанавливающий документ);
  • Также согласие должно содержать точный адрес объекта газового  хозяйства согласно акта ввода в эксплуатацию;
  • адрес, наименование газифицируемого  объекта, кадастровый  номер земельного  участка;
  • данные о собственнике земельного участка.

В конце документа – личная подпись с расшифровкой и число составления.

Этапы переноса газового котла

Перенос газового устройства состоит из двух основных этапов: демонтажа котла со старого места и монтажа его на новое.

Чтобы между этими действиями был минимальный промежуток времени, следует заранее подготовить новое помещение к установке газового котла:

  • подвести водяные и газовый трубопроводы к новому месту;
  • поставить розетку рядом с будущим агрегатом, если она отсутствует;
  • подготовить место установки: на стену повесить щит из огнеупорного материала (металла) для навесного агрегата, на пол положить несгораемую основу или сформировать бетонную стяжку – для напольного аналога;
  • сделать отверстие в перекрытии или стене для дымохода;
  • убрать из помещения легковоспламеняющиеся предметы.

Также необходимо убедиться, что объем помещения соответствует мощности газового котла. Оно не может быть менее 7,5 м³ — это минимально допустимый объем комнаты, в который разрешается устанавливать газовый агрегат. Высота потолка – от 2 м и выше.

Демонтаж газового котла

Демонтаж газового котла производят по следующим этапам:

  1. Перекрывают газовод.
  2. Промывают всю систему отопления.
  3. Выключают котел из розетки, отсоединяют от агрегата дымоход, водопроводные трубы и канализацию.
  4. Снимают навесное устройство с кронштейнов.

Монтаж агрегата

Основные этапы монтажа газового котла следующие:

  1. Подготовка дымохода: установка трубы в отверстие с небольшим уклоном в сторону улицы для отведения конденсата. Коаксиальный дымоход вставляют в отверстие и закрепляют клиньями, после чего заполняют пустое пространство цементом или монтажной пеной.
  2. С помощью шаблона задней стенки навесного газового котла отмечают места на стене для установки кронштейнов и прикрепляют их.
  3. Настенные модели навешивают на кронштейны, а напольные ставят ровно на несгораемое основание.
  4. Соединяют патрубок котла с дымоходом через специальное колено.
  5. Подключают систему отопления и водоснабжения к контуру агрегата. Если модель двухконтурная, то подводят и ГВС.
  6. Устанавливают газовод – лучше всего подходит металлический гибкий шланг, но подключить его должен представитель газовой службы.
  7. Включают устройство в розетку и соединяют с заземлением.
  8. Самостоятельно можно проверить систему на наличие утечек.
  9. Приглашают специалиста для проведения первого пуска газового котла.

Перед тем как осуществить перенос отопительного устройства, стоит лишний раз подумать, насколько это целесообразно, так как такая манипуляция стоит совсем недешево. Например, перенос газового котла на лоджию имеет смысл лишь в случае, если данное помещение утеплено и будет отапливаться как часть жилой зоны.

В своем жилье мы можем сколько угодно делать ремонт, переставлять мебель, бытовые приборы. Однако такое переустройство как перенос газового котла в частном доме может вызвать определенные проблемы с газовой службой. К тому же с местными органами самоуправления города/поселка/района обязательно возникнут разногласия, решаемые в суде.

Согласитесь, лучше все предусмотреть и сделать официально, чем потом мотаться по судам, платить штрафы и менять все обратно. Но как осуществить перенос правильно — с минимальными потерями времени и порчей нервов?

Мы расскажем вам все об этой непростой процедуре. Разберем, возможно ли вообще перемещение газового оборудования в загородной частной собственности и в городской квартире. Подскажем, где и с кем согласовывать переустройство, а также какие документы необходимо собрать.

Каким должен быть газопровод частном доме?

Все мы знаем о взрывоопасных свойствах газа, поэтому ни о какой самодеятельности в этом вопросе и речи идти не может. Однако вам придется собрать все необходимые документы, сделать проект, подать заявки в соответствующие инстанции и т. д. А значит, приготовьтесь к посещению различных служб и очередям. Рассмотрим все требования, нарушать которые нельзя.

Оформление газовых документов: порядок действий для заключения договора на газификацию

На фото — проект газоснабжения частного дома

Все материалы, начиная от труб и заканчивая сварочными электродами, должны быть высокого качества и иметь сертификаты

Очень важно и расположение всех элементов трубопровода. Разборные соединения должны находиться только на открытых местах. Обязательно обеспечьте свободный доступ к ним

Это позволит в любой момент оценить их состояние и при необходимости провести ремонтные работы. Запрещается замуровывать трубы и иные узлы газовой сети в стены либо фундамент постройки. Также недопустимо пускать газопровод по наличникам, фанерным стенам, фрамугам, дверным, оконным коробкам и временным перегородкам. Правда, иногда позволяют провести газопровод по специально сделанному каналу в стене, но только в особых случаях и после утверждения проекта

Обязательно обеспечьте свободный доступ к ним. Это позволит в любой момент оценить их состояние и при необходимости провести ремонтные работы. Запрещается замуровывать трубы и иные узлы газовой сети в стены либо фундамент постройки. Также недопустимо пускать газопровод по наличникам, фанерным стенам, фрамугам, дверным, оконным коробкам и временным перегородкам. Правда, иногда позволяют провести газопровод по специально сделанному каналу в стене, но только в особых случаях и после утверждения проекта.

Не допускаются и перекосы, все трубы должны проходить строго вертикально, горизонтальные участки имеют наклон 0,002–0,005 м в сторону приборов. Если речь идет о стояке, то в этом случае допускается перекос максимум 2 мм на метр. Располагают их в основном на лестничных клетках или на кухне, а вот в санузлах и жилых комнатах подобное делать запрещено. Особого внимания требуют и краны, необходимо их установить так, чтобы ось пробки была параллельно стене. Нельзя располагать упорную гайку со стороны стены.

Оформление газовых документов: порядок действий для заключения договора на газификацию

Фото труб газоснабжения частного дома

Очень важно выдерживать расстояния. От низа трубы до пола должно быть не менее 2,2 метра, а между верхней стороной газовой трубы и потолком необходимо оставить 10 см свободного пространства. Также нельзя располагать трубы вплотную к стенам, так как это затруднит визуальный контроль

Если это расстояние не оговорено в проекте, тогда нужно оставить промежуток, минимальная величина которого будет равна радиусу трубы, но не превышающий 10 см. Газопровод должен располагаться на опорах достаточно плотно, зазоры не допускается

Также нельзя располагать трубы вплотную к стенам, так как это затруднит визуальный контроль. Если это расстояние не оговорено в проекте, тогда нужно оставить промежуток, минимальная величина которого будет равна радиусу трубы, но не превышающий 10 см. Газопровод должен располагаться на опорах достаточно плотно, зазоры не допускается.

Получение Технических условий на подключение к сети газораспределения

ТУ получить можно у специализированной организации. Согласно п. 6 Заявитель, не располагающий сведениями об организации, выдающей технические условия, обращается в орган местного самоуправления с запросом об организации, выдающей технические условия.

Срок предоставления ТУ: 14 дней с момента получения заявления с приложениями.

Запрос о предоставлении технических условий должен содержать:

  • фамилию, имя, отчество, местожительство и почтовый адрес;
  • планируемый срок ввода в эксплуатацию объекта капитального строительства (при наличии соответствующей информации);
  • планируемую величину максимального часового расхода газа (мощности) отдельно по различным точкам подключения (если их несколько) с обоснованием необходимости подключения нескольких точек. В случае если заявитель не обладает информацией о планируемой величине максимального часового расхода газа, указанная информация уточняется с участием сотрудников исполнителя при подаче запроса о предоставлении технических условий либо при его формировании без взимания платы при максимальном часовом расходе газа не более 5 куб. метров и за плату при максимальном часовом расходе газа более 5 куб. метров.

Расчет планируемого максимального часового расхода газа может быть выполнен исполнителем в случае направления заявителем письменного запроса о расчете

  • полного и сокращенного (при наличии) наименований заявителя, его организационно-правовой формы, местонахождения, почтового адреса (для юридического лица) либо фамилии, имени, отчества, местожительства, почтового адреса (для физического лица (индивидуального предпринимателя);
  • направления использования газа, а также характеристик его использования — предполагаемой отапливаемой площади, состава газоиспользующего оборудования, иных характеристик использования газа (определяются заявителем в случае необходимости).

К запросу о предоставлении технических условий прилагаются следующие документы:

  • копия свидетельства о государственной регистрации права на земельный участок, на котором располагается принадлежащий заявителю объект капитального строительства (далее ‒ земельный участок);
  • ситуационный план расположения земельного участка с привязкой к территории населенного пункта;
  • расчет планируемого максимального часового расхода газа (не требуется в случае планируемого максимального часового расхода газа не более 5 куб. метров);

Лучше сразу обратиться в организацию, выдающую ТУ, чтобы они предоставили форму заявления о выдаче ТУ.

Стандартная газовая труба на кухне: нормы ее расположения

Прежде чем решиться на кардинальные изменения, следует разобраться с правилами эксплуатации газовых труб или котла. Чаще всего на кухне устанавливается плита, к которой подводится разводка коммуникаций.

Оформление газовых документов: порядок действий для заключения договора на газификацию

Итак, нормы расположения газовой трубы и пользования плитой:

  • Устанавливать плиту можно в помещениях, высота которой начинается от 2,2 м;
  • Между газовым прибором и противоположной стеной обязательно должен быть проход шириной не меньше 1 метра;
  • Разводка труб газа должна быть такой, чтобы между плитой и стенами был промежуток от 7 см;
  • Создание ветки к газовому прибору возможно только на уровне соединительного штуцера;
  • Кран отключения должен стоять на высоте полтора метра от пола и на расстоянии больше 20 см от бока плиты.

Если стены и потолок выполнены из горючих материалов, то согласно предписаниям, их следует покрыть штукатуркой.

Субсидии для отдельных категорий граждан

При проведении процесса газоснабжения дома или квартиры некоторые категории граждан могут рассчитывать на небольшую помощь от государства.

Однако на общем уровне ни одна субсидия официально не закреплена. Региональные власти отдельных субъектов страны сами устанавливают размеры помощи малоимущим, многодетным семьям, инвалидам и так далее.

Чаще всего скидки на подключение газа распространяются на ветеранов, пенсионеров, малоимущих, многодетных, инвалидов. К сожалению, такая помощь возможна не в каждом городе, а только в тех, где она установлена на законодательном уровне

Помощь в отдельных случаях весьма существенная. Например, в Липецке, малоимущие семьи могут рассчитывать на 50% помощь в компенсации затрат на подключение голубого топлива.

Поэтому обязательно уточняйте в органах соцзащиты своего города, какие меры поддержки действуют в вашем регионе.

Договор на подключение газа

Договор на подключение газа — следующий этап. Он заключается в порядке, установленном ГК РФ.

В заявке указываются следующие данные:

  • ФИО абонента.
  • Сведения из паспорта (серия, номер, когда и кем выдан).
  • Почтовый адрес и номер контактного телефона.
  • Местонахождение объекта.
  • Все данные по срокам введения дома в эксплуатацию (если не введен).
  • Часовой расход газа (по расчетам).
  • Номер ТУ и дата их выдачи.

Заявление для оформления газификации можно подать через интернет на сайте ГРО, в МФЦ либо прислать по обычной почте. При этом, если вы доставляете заявление с помощью почтового отделения следует сделать опись вложения.

Если не знаете какие документы и дополнительные сведения нужны для газового договора в вашей ситуации, предварительно позвоните в Горгаз и уточните.

Будьте внимательны, отсутствие требуемых документов на заключение договора о газификации может стать причиной отказа и возврата заявления до исправления сделанных специалистами замечаний

Срок заключения договора зависит от вашей удаленности от места врезки в газоход. Так, за 5 дней решается вопрос, если магистраль проходит через ваш участок, 30 дней — для абонентов 2 и 3 категории, 15 дней для всех остальных категорий. Договор будет составлен в 2 экземплярах.

Подключение газовой трубы происходит после подачи соответствующего заявления в Горгаз. После завода труб в дом и подсоединения газосипользующего оборудования к вам направится сотрудник ресурсоснабжающей компании, который проверит соблюдение всех технических нюансов.

Процедура занимает примерно месяц. За это время у вас все проверят, опломбируют приборы учета, предоставят договор на поставку газа, проведут подробный инструктаж по ТБ и использованию оборудования, а также введут все приборы в эксплуатацию.

Стоимость газификации частного дома

Ставка рассчитывается за единицу расхода газа в час. Она разбивается по различным факторам:

  • диаметр газовых труб;
  • особенности прокладки газоотвода;
  • материал трубопровода;
  • мощность подключаемого оборудования (берется максимальное значение).

Размер ставки варьируется в зависимости от территориального расположения объекта недвижимости, если условия прокладки меняются.

В законе, регулирующем цены, установлены рамки ставок: стоимость работ не может быть ниже 20 тыс. рублей, но и не может превышать 50 тыс. рублей. Однако в нем указаны и условия выполнения этого ограничения:

  • расстояние от газораспределительного узла до сети не должно превышать 200 метров;
  • давление газопровода по проекту не превышает 0,3 МПа;
  • мероприятия по подключению не должны предполагать строительство, не связанное с монтажом основной системы газоводов.

Подсчитывая, сколько стоит подвести к дому газ, необходимо учесть и вспомогательные расходы, оговариваемые в договоре:

  • расходы на проведение топографической съемки участка;
  • траты, связанные с разработкой проекта и его согласованием;
  • стоимость закупки оборудования, труб, переходников и других элементов системы;
  • траты на строительные работы;
  • транспортные расходы.

Срок окупаемости затраченных денег – от 5 до 8 лет.

Однако многим категориям граждан предоставляются значительные льготы.

Но даже в этом случае потребуются средства на приобретение приборов и их подключение.

В среднем владелец частного дома может столкнуться со следующими расценками:

  1. Оформление заявки и сбор первичной документации составляет от 8 до 50 тыс. рублей.
  2. Проект и его согласование оцениваются в сумму от 3 до 20 тыс. рублей.
  3. Строительные работы (прокладка труб) обойдутся в 2–5 тысяч рублей за каждый метр.
  4. Врезка трубы может потребовать затрат до 15 тыс. рублей.
  5. Инспекция при проверке готовности системы газопровода обойдется в сумму от 1 до 2 тыс. рублей.

Расценки варьируются в зависимости от месторасположения дома, особенностей климатических условий, уровня компаний, которые проводят работы.
